2012造价工程师考试名师精选《案例分析》模拟试题(5)

www.zige365.com 2012-8-16 16:54:02 点击:发送给好友 和学友门交流一下 收藏到我的会员中心

某项工程项目施工合同于2006年12月签订,合同工期为18个月,合同自2007年1月开始施工,施工单位按合同要求编制了混凝土结构工程施工进度时标网络图(图5-1),并经监理工程师审核批准。

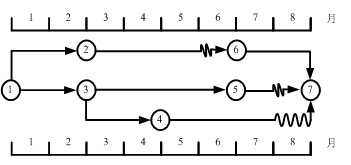

工程时标网络计划图

图5-1 工程时标网络计划图

  该项目的各项工作均按照最早开始时间安排,且各项工作每月所完成的工程量相等,即均衡进度。各工作的计划工程量和实际工程量如表5-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。

  各单项工程的计划工程量和实际工程量 表5-1

单项工程  A  B  C  D  E  F  G  H
计划工程量(m3)  8600  9000  5400  10000  5200  6200  1000  3600
实际工程量(m3)  8600  9000  5400  9200  5000  5800  1000  5000

  合同规定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表5-2所示。

  混凝土结构工程价格指数表 表5-2

时间  1月  2月  3月  4月  5月  6月  7月  8月  9月
混凝土结构工程价格指数(%)  115  105  110  115  110  110  120  110  110

  施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟了一个月,并由于工作H工程量的增加使该工作的工作持续时间延长了一个月。

  问题:

  (1)按施工进度计划编制资金使用计划,将结果填入表格中。

  (2)计算工作H各月的已完工程计划费用和已完工程实际费用。

  (3)计算8月末的费用偏差和进度偏差(用费用额表示)。
